伟德国际官网T880系统助力某大型煤化工企业MAN硝酸四合一机组国产化改造圆满成功


某大型煤化工企业27万吨/年硝酸装置采用双加压法工艺 ,配置MAN硝酸四合一机组 ,是云南省早期大型硝酸标杆装置。依托本地褐煤资源 ,该装置串联起“褐煤—合成氨—硝酸—硝铵、硝基复合肥”完整产业链 ,承担着省内硝基化肥与民爆原料保供任务。


原进口控制系统服役超过18年 ,硬件严重老化、性能持续衰减 ,设备跳车与非计划 ;缦杖找嫱怀。系统核心程序加密、底层逻辑封闭 ,企业无法自主开展组态修改、故障排查和参数优化 ,全程依赖国外厂商技术支持 ,长期面临运维成本高、响应慢、应急能力弱的被动局面 ,成为制约装置稳产增效的核心技术瓶颈。



黑盒逻辑全面复刻 毫秒级控制精准落地


2026年7月 ,针对上述痛点 ,伟德国际官网联合该企业组建专项攻坚团队 ,在装置年度大修28天窗口期内累计驻场42天 ,采用T880系统对机组高速联锁、超速采集、防喘振等核心控制逻辑进行全面替换与升级。


攻坚难点集中在三个方面:

进口黑盒逻辑复刻难度大。原MAN机组控制系统核心方案无开源逻辑与完整资料 ,团队只能依据历史工况曲线反向推演重构防喘振、升速、暖机、超速 ;さ群诵某绦 ,复刻精度要求极为严苛。

高速时序匹配精度要求极高。机组转速采集与防喘振调节属于毫秒级快速控制 ,时序偏差极易引发振动、喘振等误动作 ,调试容错率极低。

高原工况适配与跨系统联调复杂。本地高原特殊气候导致变负荷波动大 ,通用参数无法直接适配 ,须全工况重新整定控制参数 ,并联动就地仪表、振动监测、辅操台及主体DCS多系统逐点位联调 ,保障全系统联动可靠。

1789542795901914

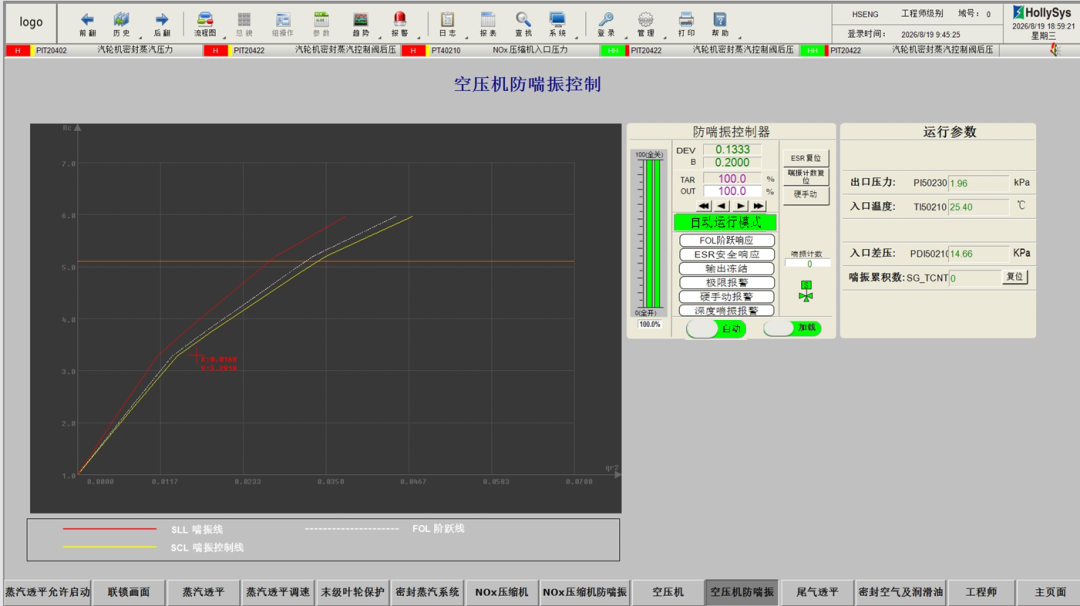

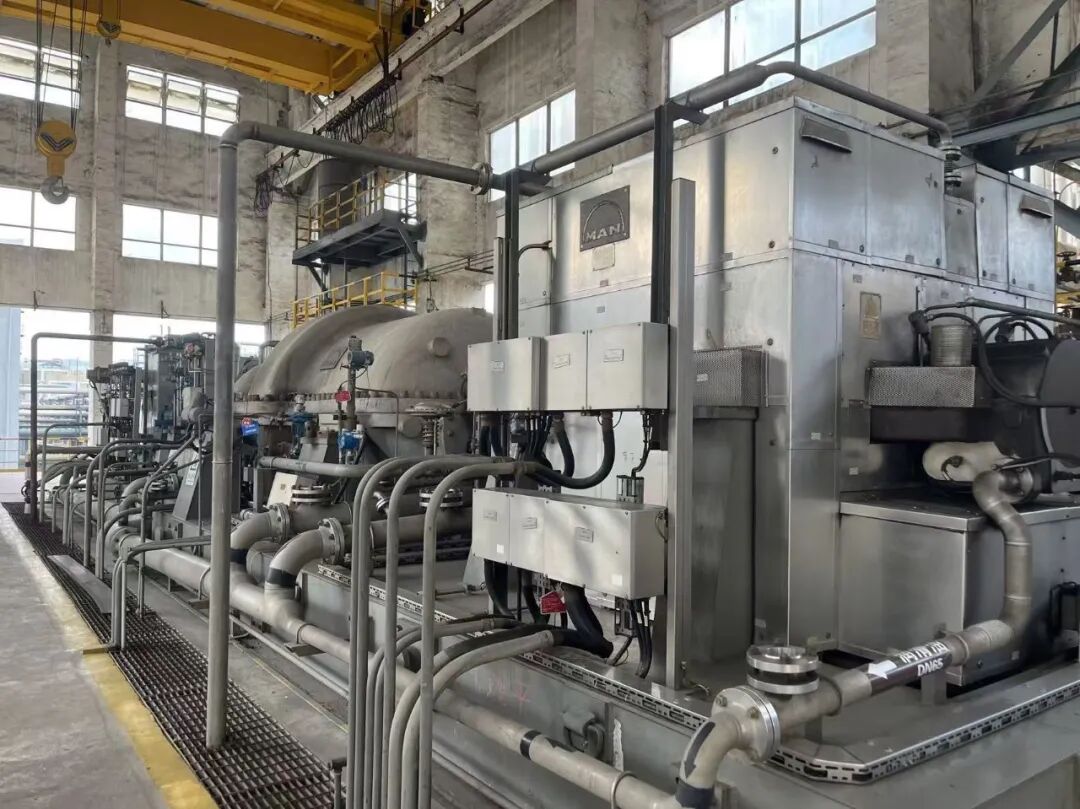

图1:MAN 透平压缩机组


伟德国际官网项目组采用“离线仿真预演、现场分步落地、逐级负荷验证”的稳妥方案 ,历经离线仿真、静态联调、设备安装、无电验证、单机调试、联动试车、投料验证七大阶段。


1789542795447687

前期搭建仿真模型导入历史数据完成逻辑预校验 ;大修期间完成旧系统拆除、新设备安装接线与全回路联锁测试 ;通过冷态单机试验、冲转暖机调试逐级提升低、中、满负荷工况 ,全程比对新旧系统控制曲线。最终实现一次性投料开车成功 ,全程无计划 ; ,保障生产连续稳定。


项目成功实施 ,有效解决了机组长期存在的控制与运维难题 ,实际运行效果获得用户高度认可。项目收尾时 ,用户对项目团队攻坚克难、严谨务实的专业能力和现场服务予以肯定。



核心指标全面反超 树立国产化标杆


伟德国际官网 T880 系统已通过 SIL3 认证 ,控制周期小于 30 毫秒 ,系统可用率达 99.99% 以上。装置投运后 ,各项关键运行指标全部达标 ,核心性能指标全面优于原进口系统:


安全 ;ぞ壬。依托SIL3冗余架构实现联锁零偏差、零误触发 ,机组安全防护能力大幅增强。

控制响应速度跃升。系统闭环运算周期由100毫秒优化至50毫秒 ,防喘振阀响应时间由≤100毫秒缩短至≤50毫秒 ,有效规避喘振风险。

运维自主权回归。摆脱国外系统加密锁、专用软件、备件采购周期长的制约 ,备件供货周期由原4至6个月缩短至国内短期供货 ;运维人员可直接在线查看完整逻辑 ,不再依赖原厂技术支持。

故障定位效率倍增。根据SOE事件记录与在线追踪 ,故障定位时间由2至4小时压缩至10至30分钟。


1789542795129886
1789542796693340
1789542796349482
1789542797905746

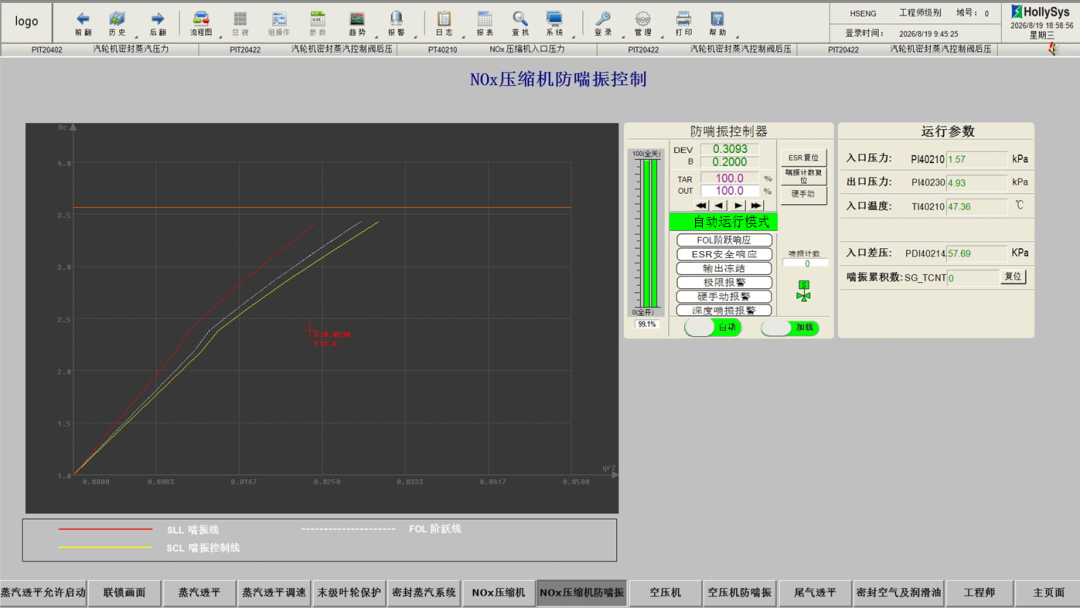

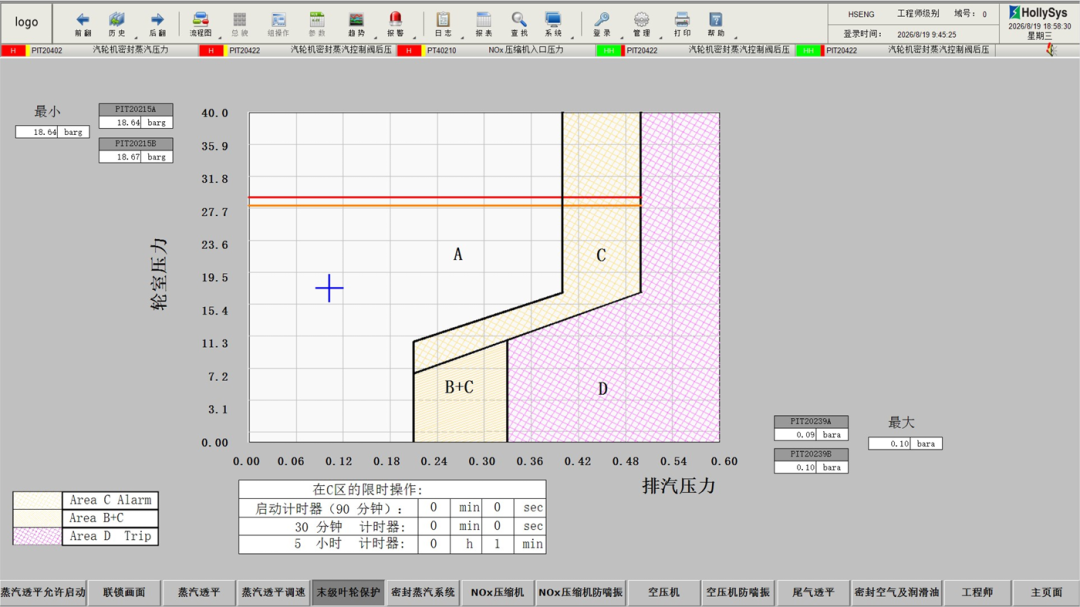

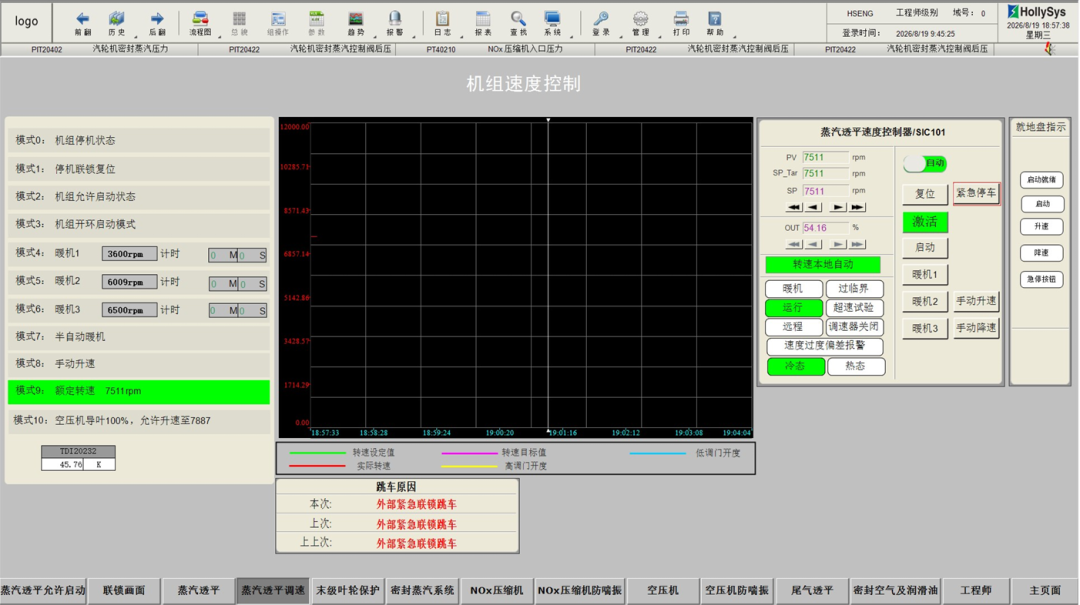

图2:运行画面


MAN机组改造持续突破 多项目验证国产化实力


从兖矿新疆8万空分装置到大型煤化工企业27万吨/年硝酸装置 ,伟德国际官网已在MAN机组控制系统改造领域形成多场景、多规格的成熟业绩 ,进一步验证了国产化改造技术路径的完整性与可迁移性——从黑盒逻辑反向推演、高原工况全参数整定到多系统联动联调 ,关键环节均已形成可迁移的技术规范 ,为国内同类进口机组控制系统升级提供了实践参考。


1789542797911344

国产化的真正价值 ,不止于设备替代 ,更在于让企业重新掌握核心控制逻辑与长期运维主导权。凭借在 MAN 机组改造领域积累的工程实践 ,伟德国际官网不断把项目经验淬炼为标准化工程能力 ,推动大型透平机组国产化从示范项目走向更广的行业场景 ,助力流程工业核心装备领域实现自主可控、安全高效发展。
